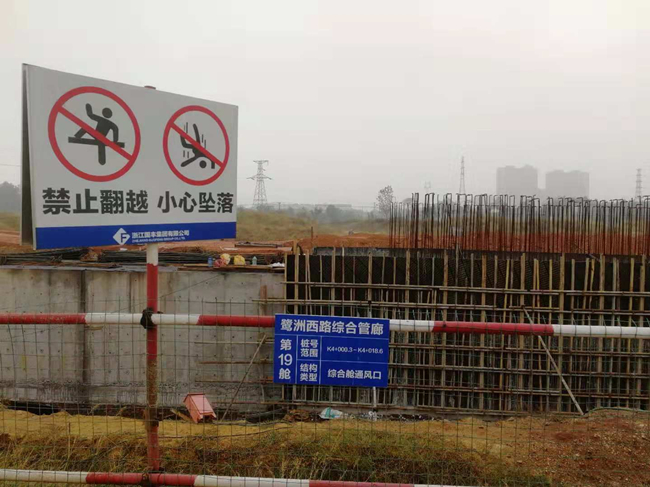

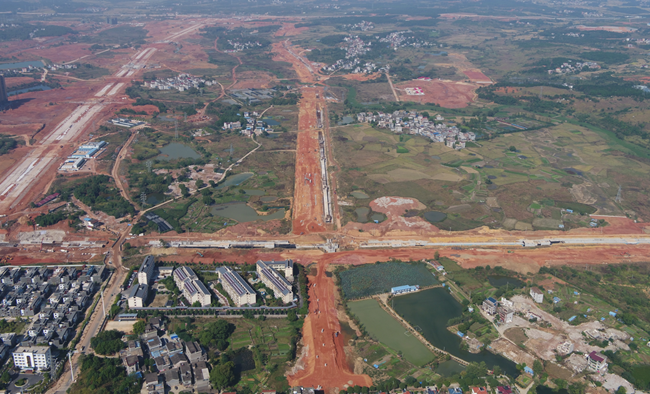

公司承建的吉安西站鷺洲西路道路及地下綜合管廊工程自2018年5月全面開工以來,項目部嚴格落實各項管理措施,克服現場施工各種復雜干擾因素,搶時間搶進度,截止到2018年10底,已完成合同產值6000萬元,約占合同造價1.95億的30%。其中完成路基、管廊的挖方與填方共90多萬立方,約占總方量的80%;完成道路路基2800米,約占道路總長3500米的80%;完成管廊主體施工長度1200米,約占管廊總長度3000米的40%。
當前項目部在保質量保安全促進度的前提下,在整個吉安高鐵新區參建的14個項目當中排在前列,并在高鐵指揮部組織的3次現場流動會中均獲得前四的名次,受到通報表揚和獎勵。
下一階段,項目部將再接再厲繼續加強質量安全管理,制定合理施工工序,力爭在2019年春節前完成剩余的1800米管廊主體施工,以及道路路基的全線完工。(通訊員 黃樹祥)
